鋼筋混凝土暗蓋板涵技術交底

(一)、施工方法

1、基坑開挖

2、基坑開挖前的準備工作:

(1)根據設計圖紙的設計要求進行測量放線,定出基坑中軸線。

(2)基坑開挖前應做好基坑外四周的排水工作,保證場外地表水不流入基坑。

(3)準備好所有的機械設備及場內外運輸道路,以利土方開挖工作連續快速完成。

3、基坑開挖方法:

(1)、開挖方式以機械開挖為主,人工開挖進行配合。采用挖掘機一次開挖至距基坑底20cm;基坑底標高以上20cm的土層,采用人工開挖、清理、平整,以免擾動基底土。工區測量人員或技術員應跟蹤進行標高測量,嚴禁超挖。如果超挖,工區上報項目部現場技術員,處理方案應報監理、設計單位審批。嚴禁直接采用土質回填。

(2)、基坑開挖到設計標高后,應及時報監理工程師進行驗收,挖至標高的土質基坑不得長期暴露、擾動或浸泡;土層與設計不符時,通知駐地監理,由設計、監理及施工單位共同確定處理方法。

(3)、開挖后的土方如達到回填質量要求并經監理確認后應用于填筑材料,不適用于回填的土料棄于業主、監理指定地點。

(4)、基坑開挖時其斷面尺寸必須準確,溝底平直,溝內無塌方,無積水,無各種油類及雜物,轉角符合設計要求。

(5)、土方外運采用載重自卸車,沿施工現場臨時施工便道,將余泥運至棄土場。

(6)、夜間開挖時,應有足夠的照明設施,并要合理安排開挖順序,防止錯挖或超挖。

(二)、基礎施工

1、首先整平基底,清除浮土,打夯機夯實。

2、澆筑混凝土前應刷脫模劑,涂刷時應注意不得污染混凝土的施工接縫處。

3、立模完成后澆注C25混凝土涵臺基礎。

八字墻長度怎麼計算

4、砼在拌和場集中拌制,罐車運輸砼,插入式振搗器振搗。用振搗棒振搗時,每層澆筑厚度不超過300mm,并插入下層混凝土50~100mm。

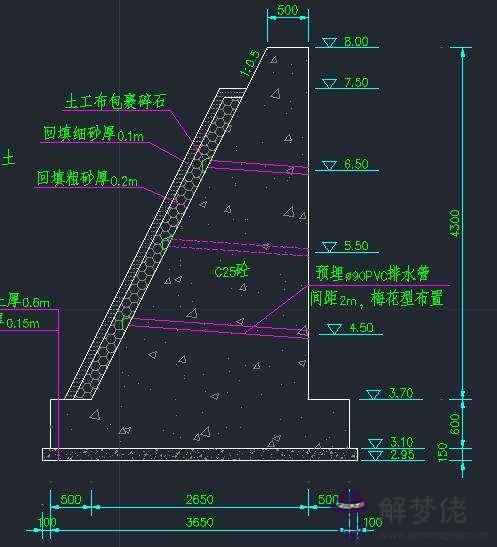

5、施工砼基礎,注意控制長、寬、厚度及沉降縫的設置。沉降縫按設計圖紙規定每4~6米設置沉降縫一道。注意與墻身銜接位置預埋鋼筋,預埋鋼筋時一定要牽好線或彈好墨線,控制好墻身鋼筋保護層的厚度。

(三)、臺身、臺帽、蓋板施工

一、臺身施工

臺身采用單側一次澆筑成形。內側模板必須采用大塊鋼模并且面積不小于1㎡,外側模板可采用膠合板或鋼模,臺身混凝土不得使用廢機油作為脫模劑。模板支撐完成后,報請監理檢查簽認批準,方可澆筑混凝土。

混凝土澆筑工藝:

(1)、立模前,連接面必須經過鑿毛處理,并用清水沖洗干凈。模板立好后,測好標高并用紅油漆標記好位置。混凝土澆筑施工前認真檢查拌和設備并將模板內積水及雜物清理干凈。

(2)、混凝土從高處傾卸時,高度不能超過2m,由于臺身窄,而且鋼筋較密,可采用麻袋作為支擋裝置以利于混凝土入模。混凝土振搗采用插入式振搗器,澆筑要求與基礎混凝土相同,但要注意振動棒與側模應保持50~100mm的距離。振搗要密實,標志是混凝土停止下沉,不再冒出氣泡,表面呈現平坦、泛漿現象為止。

(3)、每次混凝土澆注完畢后,應將頂層浮漿清除干凈,露出石子為止,嚴禁在混凝土剛澆筑完畢就敲打臺帽預埋鋼筋上的水泥漿。

(4)、混凝土初凝后,用土工布覆蓋,并將其灑水濕潤,保持養生,養護時間不少于7天。

二、臺帽施工

臺帽施工應重點注意預埋孔的位置、標高及混凝土的強度。

1、在埋設預埋孔洞的時候,每個孔洞均應在模板上彈好墨線定好位置,埋設后應用鐵絲進行固定。

2、在模板上要定好標高線,在抹平時,技術員要進行跟蹤測量。

3、混凝土和易性要好,浮漿要清除干凈,由于混凝土量較少,一般投入的人力不是很多,施工時間較長,嚴禁在中途加水攪拌。

(四)、鋼筋砼蓋板施工

1、涵洞蓋板施工時,應注意檢查上下面的方向,斜交涵洞應注意斜交角的方向,避免發生反向錯誤。

2、蓋板澆筑前,先檢查預埋孔洞的位置及蓋板尺寸;板與板之間濕接縫填充材料的規格和強度應符合圖紙要求,并與沉降縫吻合。

3、蓋板施工所用鋼筋必須符合國家標準,并附有鋼筋品質試驗報告和出廠合格證。鋼筋按不同品種、不同規格分批存放,鋼筋存放時須設標識牌,標明材料來源,是否自檢。

4、鋼筋加工在鋼筋加工區上進行,加工成型的材料按有關規定要求擺放、保護。HRB335牌號鋼筋的冷拉率不宜大于1%。鋼筋接頭采用搭接電弧焊時,兩根鋼筋搭接端部應預先折向一側,使兩接合鋼筋軸線一致。接頭雙面焊縫的長度不應小于5d,單面焊縫的長度不應小于10d(d為鋼筋直徑)。焊縫須達到飽滿,焊完后焊渣敲除干凈。受力鋼筋焊接接頭應設置在內力較小處,并錯開布置,對于焊接接頭,接頭長度區段內,同一根鋼筋不得有兩個接頭,配置在接頭長度區段內的受力鋼筋,其接頭的截面面積占總截面面積不大于50%。鋼筋綁扎時,現場需有控制設備,保證鋼筋綁扎間距符合規范要求。嚴禁在現場擺放和使用不合格焊條。

5、在預制蓋板達到設計強度的70%以上后,方可進行臺背填土。

(五)、涵口施工

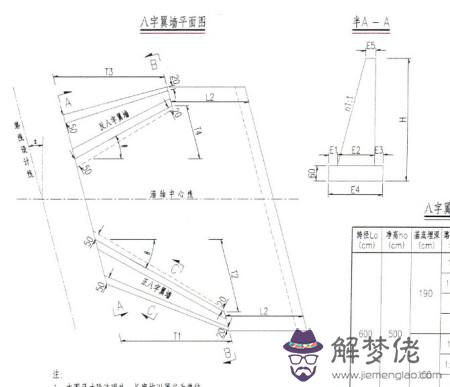

當涵洞的主體完工后,立即進行洞口施工。洞口施工前, 對八字口放樣要尺寸準確,施工時先開挖基礎,隨后澆筑基礎和八字墻的混凝土。在澆筑過程中,嚴格按混凝土施工規范進行操作,施工工藝同上。

二、注意事項

1、為了保證涵洞的軸線不偏位,安裝基礎模板、臺身模板時一定要準確校核模板是否偏位。

2、澆筑涵底混凝土時,一定要按設計標高掛線施工,保證涵洞流水面高程符合規范(允許偏差±20mm)要求。

3、安裝模板時還應注意控制涵洞的長度、孔徑、凈高滿足規范要求。

5、基坑開挖后,基坑底應做好排水措施,防止雨季時候產生積水,造成開挖后的溝槽土方塌方。

****

八字墻長度怎麼計算

鄭少高速***互通式立交工程項目經理部

20**年 月 日
